洋上風力発電のコスト内訳:1kWあたり90万円の中身と発電コストの読み方

日本の着床式洋上風力の初期費用は、業界団体の事業者アンケートで1kWあたり約90.8万円です。450MWなら約4,100億円にあたり、工事費だけで3割を占めます。ただし同じ着床式の商用案件でも、資料によって38.8万円から90.8万円まで差があり、どの数字を使うかで事業の見え方が変わります。

制度の設計→実際の建設→融資の判断
この記事の要点
1. 工事費が3割、基礎は本体より工事のほうが高い
工事費の合計は29.7万円/kWで、風車の調達費27.0万円を上回ります。基礎は調達8.6万円に対して、工事が11.5万円です。
2. 90.8万円と38.8万円は、含む範囲も時点も違う
90.8万円には予備費や陸上の送電線が入り、数字は事業者の想定値です。倍率を見る前に、何を比べているのかをそろえる必要があります。
3. 発電コスト21円や10円は、売電価格の水準を示さない
どちらも割引率3%で機械的に計算した値です。業界団体は事業に必要な価格を30円台半ばとし、政府は案件形成の目安を30円/kWh程度としています。

👉 背景を読む:洋上風力のコスト構造

1kWあたり90.8万円の内訳:工事費が3割を占める

初期費用(CAPEX)は、発電を始めるまでに一度に払う費用です。日本風力発電協会(JWPA)は、一般海域(海洋再エネ整備法の公募の対象になる海)で着床式を進める事業者にアンケートを行いました。結果は2026年1月の第111回調達価格等算定委員会に出されています。8事業者が回答し、下の表はモノパイル(1本の太い杭で風車を支える基礎)5案件の平均です。

この数字は実績額ではなく、これから変わりうる想定値です。また、JWPAは業界団体で、この資料は上限価格(公募で応札できる最大の価格)の見直しを求めるものです。その点を踏まえて読む必要があります。

項目 調達 工事 合計(万円/kW) 割合
風車 27.00 8.10 35.10 38.6%
基礎 8.60 11.53 20.13 22.2%
海底送電線 2.44 4.53 6.97 7.7%
陸上送電線(30km) 2.87 4.67 7.54 8.3%
変電設備 1.76 0.86 2.62 2.9%
調査設計 2.54 2.54 2.8%
予備費 7.23 7.23 8.0%
その他 8.70 8.70 9.6%
合計 42.67 29.69 90.82 100%

出典:JWPA 第111回調達価格等算定委員会 提出資料(2026年1月)、同協会2025年11月資料。合計と割合はDeepWind算出。「合計」行の調達と工事には調査設計、予備費、その他を含みません。その他は系統費用、保険料、建設中の金利、占用料、人件費、港湾使用料です。

風車だけを見ると、調達と工事を合わせて全体の4割近くになります。一方で、工事費を集めると29.7万円で、風車の調達費27.0万円を上回ります。基礎は本体より工事のほうが高くなっています。

JWPAが計算に使う450MW(15MW機30基)に当てはめると、総額は約4,100億円です。1基あたりでは約136億円です。これは基礎や送電線、工事まで含めた事業費を基数で割った値で、風車1基の価格とは別のものです(DeepWindの単純計算)。

海域の条件で変わる金額

90.8万円は平均で、海域によって動きます。JWPAは次のように概算しています。同協会自身が、数字の妥当性は別途検証が必要としています。

  • 水深:20.6mから26mになると、97.3万円/kWになります。
  • 地盤:岩盤のモノパイルでは133.5万円/kWになります。発電コストでは約11円/kWhの差です。
  • 港の距離と海の状態:基地港湾までの距離が22kmから222kmになり、工事できる日も減る場合です。風車と基礎の洋上工事費は19.6万円から27.2万円になります。

38.8万円、56.5万円、77.9万円、90.8万円:4つの数字の違い

同じ着床式でも、公的な資料には複数の数字があります。それぞれの意味が違います。

  • 38.8万円:第3ラウンドの上限価格を決めたときの想定です。接続費は0.4万円だけです。JWPAはNEDOのモデルに基づく値としています。NEDOの算定式は欧州並みの環境を前提にし、内外価格差を考慮していません。
  • 56.5万円:定期報告と比べる基準として、第116回の委員会資料に載っている想定値です。2014〜2019年度の調達価格で想定した建設費に、接続費を足した水準です。
  • 77.9万円:定期報告(FIT・FIPの事業者が国に出す実績)の商用4件の平均です。想定を38%上回りました。どの案件かは資料に書かれていません。実証機2件の平均は205.6万円でした。
  • 90.8万円:JWPAのアンケートの想定値です。これから建てる一般海域の案件で、予備費と陸上送電線を含みます。

JWPAは38.8万円と項目ごとに比べ、合計で2.3倍としています。倍率は風車1.6倍、基礎2.7倍、海底送電線(風車間)1.1倍、工事4.2倍です。38.8万円の内訳はJWPAの推定で、含む範囲も違います。陸上の工事を除いて工事費を計算し直すと、3.5倍です(DeepWind算出)。

JWPAは差の理由に「インフレの影響もある」と書いていますが、要因ごとの分解は示していません。DeepWindの見方では、項目によって1.1倍から4倍まで開いている以上、物価だけでは説明しにくいと考えられます。欧州並みの環境を前提にしたモデルと、日本の海で工事を計画する事業者の見積もりの差が、工事費に出ているとみられます。

海外との差については、調達価格等算定委員会は欧州と日本の着床式の内外価格差を1.36倍と想定しています。実際の差は比べる時点と範囲で変わるため、一つの倍率で言い切ることはできません。港湾区域などの入札で実績と上限価格がどう離れているかは、次の記事で整理しています。

👉 洋上風力の入札、上限価格と実績コストの差

運転維持費は1.23万円から3.6万円まで:範囲で3倍違う

運転維持費(OPEX)は、運転を始めてから毎年かかる費用です。こちらも、同じ言葉で違う範囲を指しています。

  • 1.23万円/kW/年:JWPAのアンケートの平均です。設備の維持費と人件費だけです。
  • 1.83万円:上の数字に保険料を足した値です。第3ラウンドの想定1.32万円の約1.4倍です。
  • 2.76万円:さらに港湾使用料、占用料、需給調整費用、固定資産税などを加えた、JWPAの計算用の値です。
  • 3.6万円:定期報告の商用4件の平均です。想定の2.25万円を60%上回りました。

2.76万円が35年続くと、割引なしの単純合計で96.6万円になります。初期費用と同じくらいの額を、運転中に払う計算です(DeepWindの単純計算)。

IRENA(国際再生可能エネルギー機関)によると、世界の洋上風力の運転維持費は加重平均で100ドル/kW/年です。内訳は風車の保守が約60%、運営支援19%、保険11%、海上作業や洋上変電所を含む周辺設備の保守7%、その他3%です。世界の数字なので、日本の内訳とは分けて読みます。浮体式のコストは別の記事で扱っています。

👉 浮体式洋上風力のコスト構造とLCOEの実態

陸上送電線は7.5万円:距離が延びるとさらに増える

海底ケーブルが陸に上がってから系統につなぐ地点までの送電線は、アンケートの平均で30kmあり、調達と工事で7.54万円/kWです。JWPAは、予備費なども加えた陸上送変電設備を約12万円/kW、発電コストで3.4円/kWhと見積もっています。これを上限価格の算定に加えるよう求めています。距離がアンケート最大の50kmになると、さらに1.6円/kWh上がるとしています。

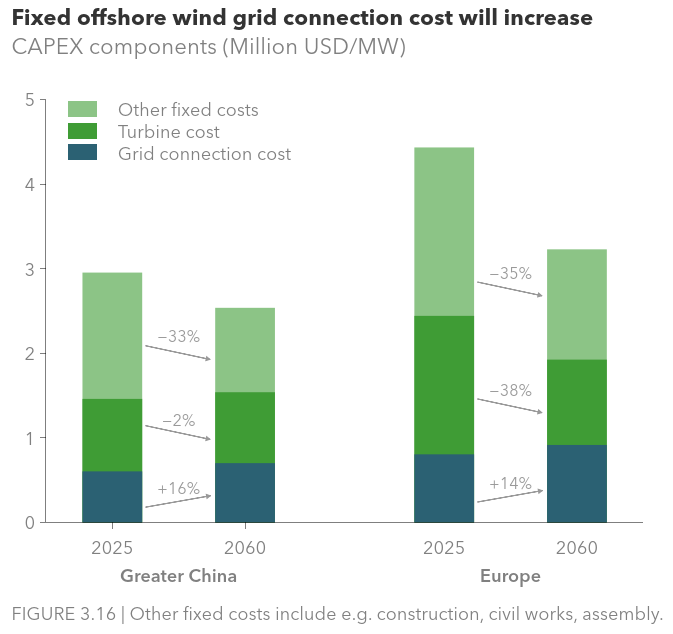

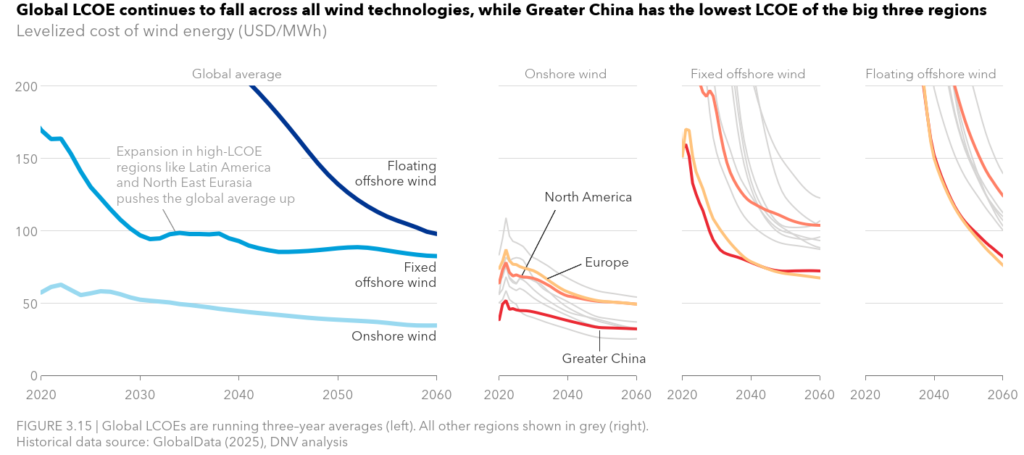

DNVの見通しでは、欧州の着床式の初期費用は2060年に向けて下がります。一方で、風力発電所が沖へ移るため、系統接続費は14%上がるとされています。日本でも排他的経済水域(EEZ)まで設置できるようになったため、沖合の案件が増えれば同じ方向の力が働くとみられます。

発電コスト21.1円と22.4円:近い数字でも前提が違う

発電コスト(LCOE)は、建設から運転、廃棄までの費用を発電量で割った、1kWhあたりの費用です。電源どうしを同じ物差しで比べるために使います。国の試算とJWPAの試算は近い数字ですが、中身はかなり違います。

前提 国 2023年 国 2040年 JWPA 現在
建設費(万円/kW) 51.5 32.5〜33.7 90.8(陸上送変電は計算から除く)
運転維持費(万円/kW/年) 2.25 1.17〜1.21 2.76
設備利用率 30% 40.2% 36.6%
稼働年数 25年 25年 35年
発電コスト(円/kWh) 21.1 9.5〜10.1 約22.4

出典:経済産業省 発電コスト検証に関するとりまとめ(案)(2025年1月)、JWPA 第111回調達価格等算定委員会 提出資料。いずれも割引率3%。国の値は政策経費を除く。

JWPAは建設費がずっと高いのに、発電コストは国の2023年とほぼ同じです。理由の一つは、設備利用率(定格出力で動き続けた場合に対する実際の発電量の割合)を高く置いていることです。もう一つは、占用期間の10年延長を想定して35年としていることです。36.6%は上限価格を決めたときの平均で、アンケートの平均は約32%です。32%にすると、JWPAの概算で4.7円/kWh上がります。

国の2040年の9.5〜10.1円は、第3ラウンドの想定38.8万円が出発点です。これを国際機関の見通しに沿って12〜15%下げています。出発点が90.8万円の半分以下なので、足元の見積もりと直接は比べられません。国の報告書自身も、この試算は機械的なもので、価格目標とも一致しないと断っています。

電源別では、2023年に太陽光(事業用)10.0円、陸上風力12.1円、着床式洋上風力21.1円です。2040年はそれぞれ6.6〜8.4円、10.1〜11.6円、9.5〜10.1円です。出力の変動に対応する費用は、この数字に入っていません。

Bankability Note

割引率3%は、全電源を同じ条件で比べるために国が置いた値です。事業者の資本コストとは別のもので、IRENAは2025年の日本の洋上風力を実質税引後7.30%と置いています。JWPAは、プロジェクトIRR(事業全体の利回り)6%の確保に30円台半ばが必要としています。これは陸上送変電と系統費用を入れた値です。第115回調達価格等算定委員会で示された案件形成の目安は30円/kWh程度です。定義は資料ごとに違うので、並べるだけでは比較になりません。前提を変えた試算はDeepWind Simulatorで試せます。

2045年に13.4円の条件:工事費と規模がそろうか

JWPAは、発電コストが2045年に約13.4円/kWhまで下がると見ています。条件の一つは、2040年までに着床式30GWの案件を形成することです。建設費は約60万円/kWに下げ、20MW機で設備利用率41%、稼働40年とします。累積の導入量が2倍になるごとに費用が10%下がると想定しています。インフレは入れていません。第2・第3ラウンドが順調に運転を始めることも前提です。

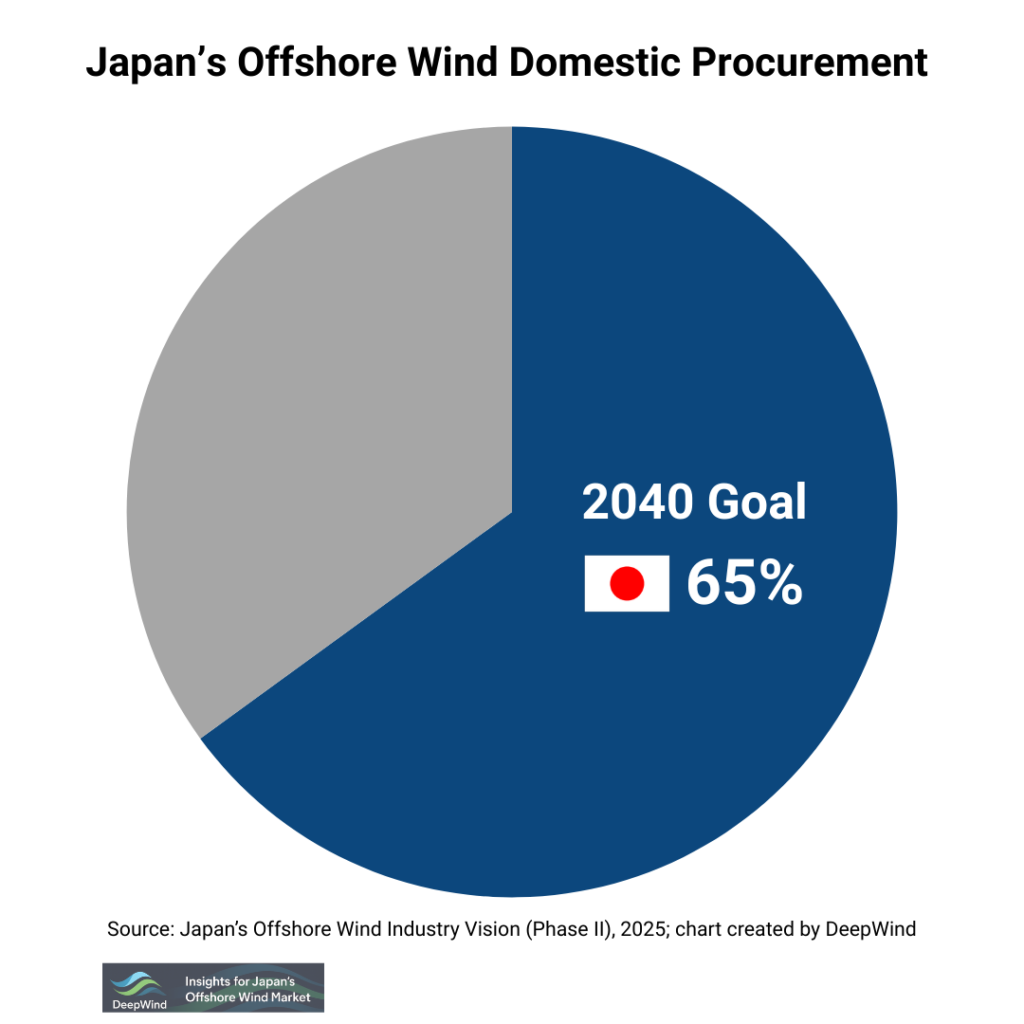

国の目標は、第1次産業ビジョンが2030年に10GW、2040年に30〜45GWの案件形成です。第2次産業ビジョン(2025年)は、2040年までに浮体式15GW以上の案件形成と、国内調達比率65%以上を掲げました。同じ概要には、着床式の発電コスト目標(2035年までに8〜9円/kWh)を早めに見直すことも盛り込まれています。

区域ごとの条件の違いは、次の記事で比べています。

👉 洋上風力「促進区域」12エリアの事業性

DeepWind View

洋上風力のコストは、金額そのものより、その数字が何を含むかで読むものです。

国の21.1円や9.5〜10.1円は、電源を比べるための試算です。これを収入の見込みや案件の採算に使う場合は注意が必要です。案件を検討するなら、JWPAの項目別の数字を出発点にして、水深、地盤、港の距離、陸上送電線の長さで調整する方法が考えられます。ただしこれは想定値で、まとめた業界団体は上限価格の見直しを求める立場にあります。

いちばん注目したいのは工事費です。項目別の差が最も大きく、基地港湾、作業船、工事できる日数の影響を受けるため、機器の調達だけでは下がりません。第2・第3ラウンドの工事が進めば、想定値が実績に置き換わります。4つの数字のどれが現実に近いのかは、そこで初めて確かめられます。それまでは1つの数字に頼らず、幅で見ておくのが安全です。
