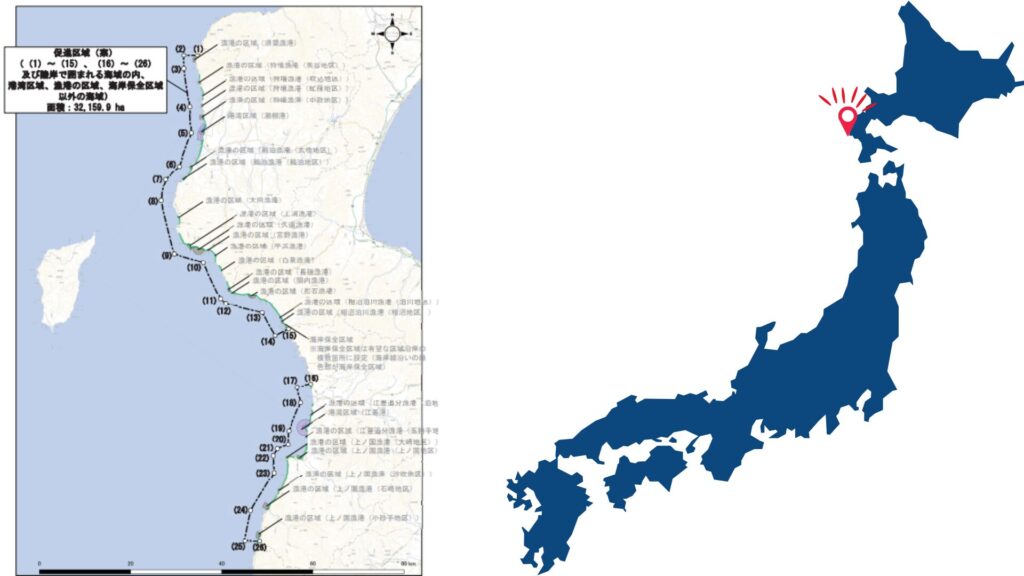

施工・サプライチェーン公開 2026年3月7日更新 2026年10月31日

檜山沖洋上風力:促進区域指定後の公募準備と環境アセス

北海道檜山沖は、2025年7月30日に海洋再エネ整備法(洋上風力のために海域を使う手続きを定めた法律。2026年4月の改正で、旧称の「再エネ海域利用法」から名前が変わりました)にもとづく促進区域に指定されました。事業者を選ぶ公募(第4ラウンドにあたる)は、まだ始まっていません(2026年10月時点)。5事業者が環境アセスの配慮書を出しており、国は2026年10月、コストを下げるための追加の海域調査の対象に檜山沖を選びました。

このページは、区域がいまどの手続きにあり、次に何が決まるかを一次資料で追うためのものです。毎月更新します。

1. 檜山沖の現在地(2026年10月時点)

区分促進区域(2025年7月30日指定)
発電方式着床式(海底に基礎を固定する方式)を想定
ラウンド公募前(第4ラウンドにあたる)
事業者未定
環境アセス北海道電力、関西電力・RWE、北海道洋上風力開発、コスモエコパワー、電源開発の5件が配慮書
国の調査JOGMEC(エネルギー・金属鉱物資源機構)の追加調査の対象に選定(2026年10月8日)
次の手続き公募占用指針(事業者を選ぶルールを定めた文書)の公表と公募の開始
出典:資源エネルギー庁、国土交通省、環境省、関係自治体の公表資料。

2. 指定から公募準備まで:ここまでの経緯

時期出来事出典
2025年3月19日第4回法定協議会(国・県・地元自治体・漁業者などが区域の使い方を話し合う場)。協議会意見とりまとめ(案)を議論資源エネルギー庁
2025年5月20日国が、公募に向けて事業者からの情報提供の受付を開始資源エネルギー庁
2025年7月30日促進区域に指定資源エネルギー庁
2026年10月8日JOGMECが行う追加の海域調査(事業性の検討とコスト低減のため)の対象に選定経済産業省

3. 環境アセスの状況:5事業者が配慮書を提出

環境アセスメント(環境影響評価)は、配慮書、方法書、準備書、評価書の順に進みます。配慮書は計画の最初の段階で環境への配慮を示す書類、準備書は調査・予測の結果をまとめた書類です。檜山沖を対象にした配慮書は5件あります。いずれも配慮書の段階です。

事業名事業者段階公告
(仮称)檜山沖における洋上風力発電事業北海道電力株式会社配慮書2024/11
(仮称)北海道檜山地方洋上風力発電事業関西電力株式会社、RWE Renewables Japan合同会社配慮書2024/11
(仮称)北海道檜山沖洋上風力発電事業北海道洋上風力開発合同会社配慮書2023/12
(仮称)檜山沖洋上風力発電事業コスモエコパワー株式会社配慮書2023/04
(仮称)檜山エリア洋上風力発電事業電源開発株式会社配慮書2019/08
出典:環境アセスメントデータベース(環境省)(2026年10月31日取得)。

4. 区域の条件

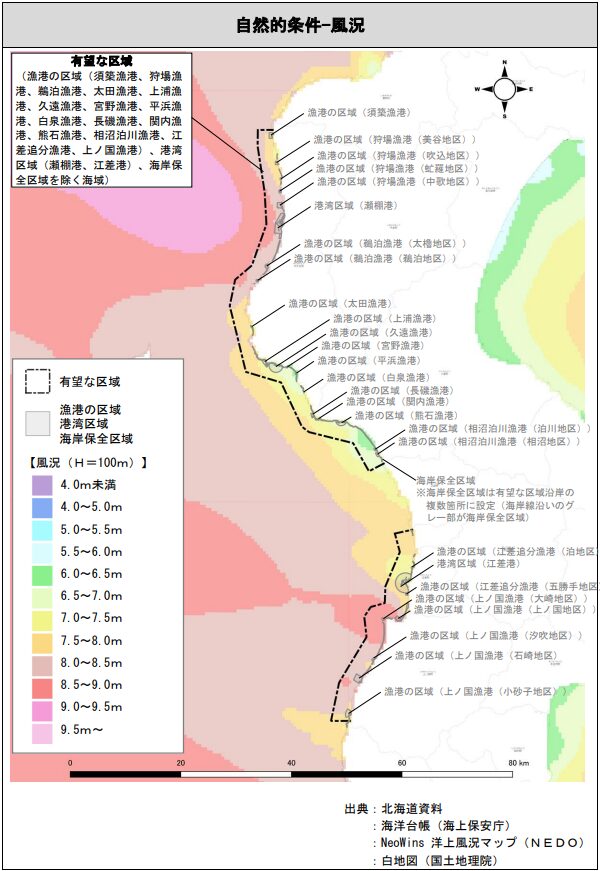

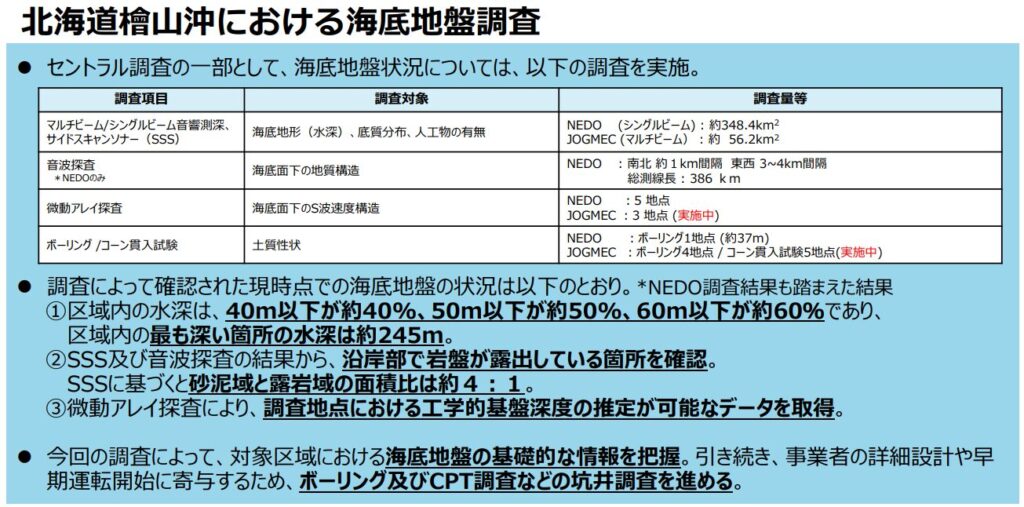

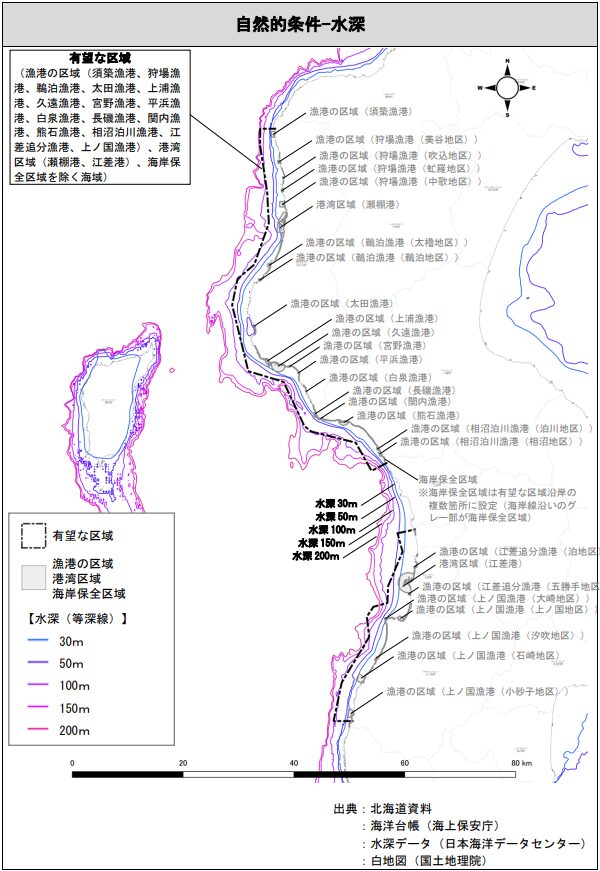

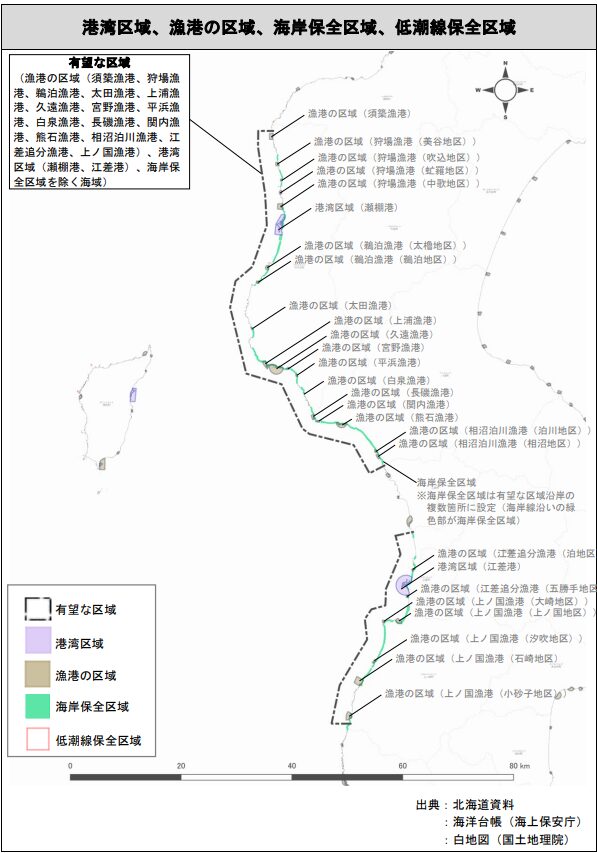

水深60m以下が約6割で、最も深い所は約245mに達します。国の調査で、沿岸部に岩盤が出ている所が確認されています。江差港を建設と運転の拠点に使う想定です。

同じ前提で他の区域と比べた発電コストは👉 洋上風力「促進区域」12エリアの事業性:LCOE・IRRで見るコスト比較 にまとめています。

次に確かめる点

  • 第4ラウンドの公募占用指針がいつ出るか。国は2026年1月に新しい公募制度の方針を示しており、その中身が指針にどう入るかが焦点です。
  • 選ばれる事業者の顔ぶれ。環境アセスの配慮書を出している事業者が、そのまま応募するとは限りません。
  • JOGMECの追加調査の結果。国は「事業性の更なる検討及びコスト低減」のためと説明しており、結果は応募者の前提になります。
