日本は、洋上風力発電の導入を加速させており、その象徴的なプロジェクトの一つが青森つがる洋上風力発電プロジェクトです。本事業は、日本政府が進める第3回洋上風力発電入札(通称:ラウンド3)の一環として実施され、2030年までに10GW、2040年までに30~45GWの洋上風力発電容量を確保するという国家目標達成に向けた重要なステップとなります。
本プロジェクトの総発電容量は615MWに達し、着床式洋上風力発電として日本の電源構成の脱炭素化に大きく貢献するとともに、地域産業の発展や経済活性化を促進することが期待されています。この記事では、プロジェクトの概要、設置場所やサイト条件、スケジュールなどについて詳しく解説します。
他の促進区域の動向もあわせて把握したい方は、全国の洋上風力プロジェクトまとめをご覧ください。
1. プロジェクト概要
| プロジェクト名 | 津軽洋上風力発電事業 |
| 開発事業者 | つがるオフショアエナジー合同会社 |
| コンソーシアム | 株式会社JERA 株式会社グリーンパワーインベストメント 東北電力株式会社 |

| 設置場所 | 青森県津軽市沖 |
| 発電方式 | 着床式洋上風力発電 |
| 風車機種 | SG DD236 15MW(SGRE) |
| 供給価格 | 3.0円/kWh |
| 発電容量 | 615MW(15MW × 41基) |
| 建設開始 | 2026年(陸上)、2028年(洋上) |
| 運転期間 | 2030年6月~2055年 |
2. 設置場所とサイト条件

2-1. 風況条件

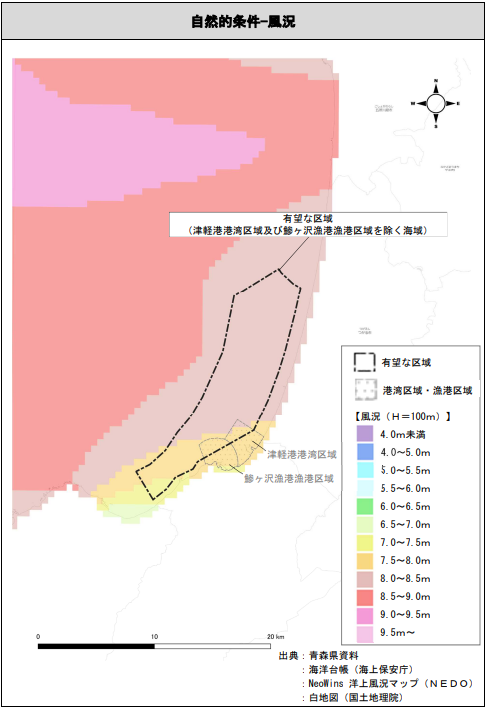

区域内の風速は約7.5~8.5m (高度100m)

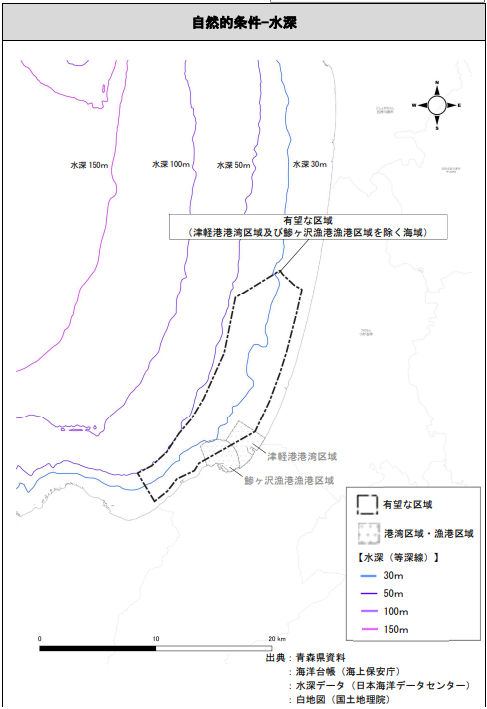

2-2. 水深条件

区域内の水深は、20m未満が約14%、30m未満が約39%、40m未満が約74%、50m未満が約99%。
区域内の最も深い箇所の水深は約52m。

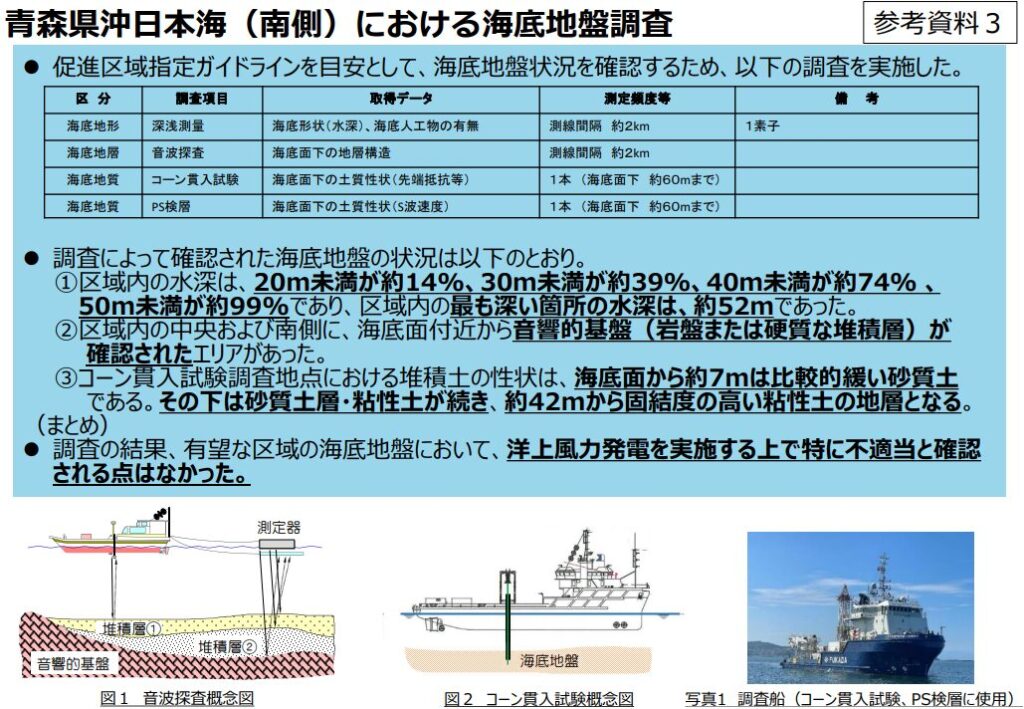

2-3. 海底地盤条件

区域内の中央および南側に、海底面付近から音響的基盤(岩盤または硬質な堆積層)が確認されたエリアがある。
海底面から約7mは比較的緩い砂質土。その下は砂質土層・粘性土が続き、約42mから固結度の高い粘性土の地層。
2-4. 港湾インフラ

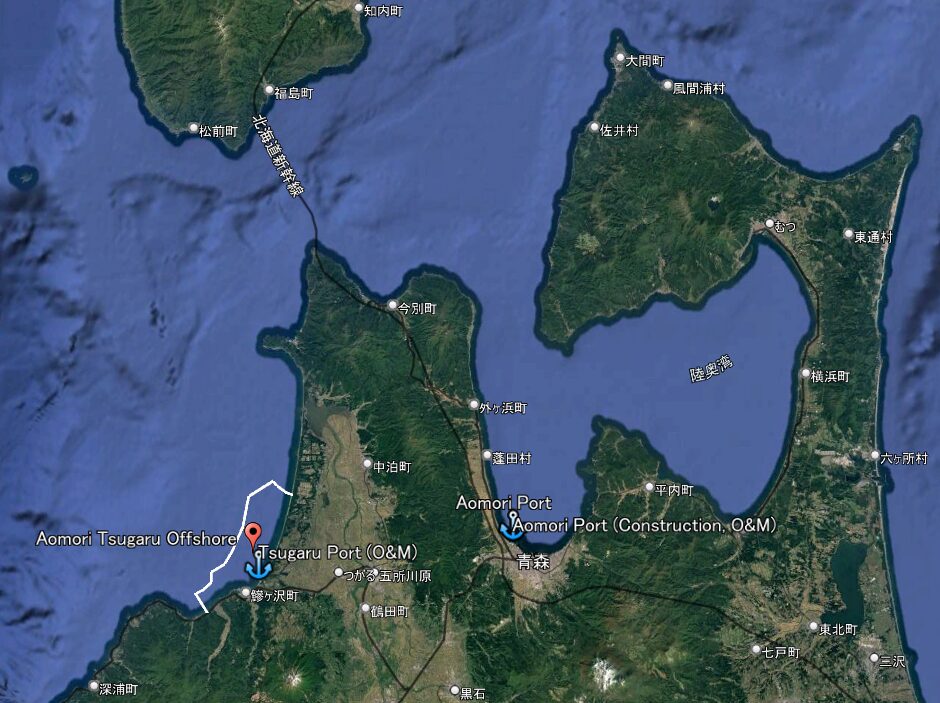

基地港湾は青森港。O&M港湾は青森港、津軽港とされている。
3. コンソーシアム構成員
株式会社JERA
- 日本最大の発電事業者
- 多数の発電所で長期にわたるO&M実績あり
- 台湾・欧州における海外洋上風力の豊富な事業経験
- 子会社Parkwindが欧州で持つ13年以上の洋上風力発電所O&M実績
株式会社グリーンパワーインベストメント
- 国内外で風力発電創業時から多数の開発、建設、O&M実績を持つ再エネ事業者
- 県内ウィンドファームつがるを通して、2009年から当該地域と連携
- 先行開発により本海域の地域関係者との対話・調整を推進し、信頼関係を構築済み
- 石狩湾新港洋上風力発電所の完工による国内の数少ない洋上風力経験と実績
東北電力株式会社
- 東北地方で70年以上にわたり発電所の建設、O&Mの実績を持つ電力会社
- 東日本大震災や東北地方特有の自然災害時の緊急対応等の豊富な経験
- 地域におけるNo.1の電力小売事業者であり、再エネ電気の地産地消を実現
- 東北地方において長年の電力安定供給を通した地域との信頼関係を構築

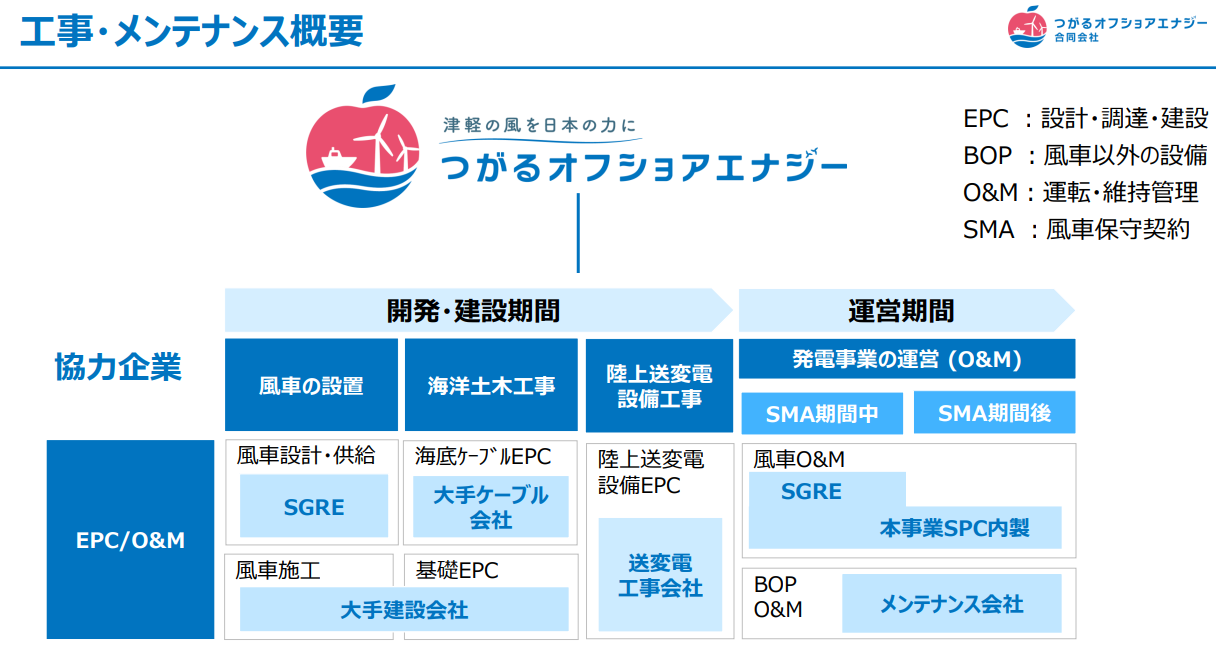

4. 事業実施体制

5. プロジェクトスケジュール

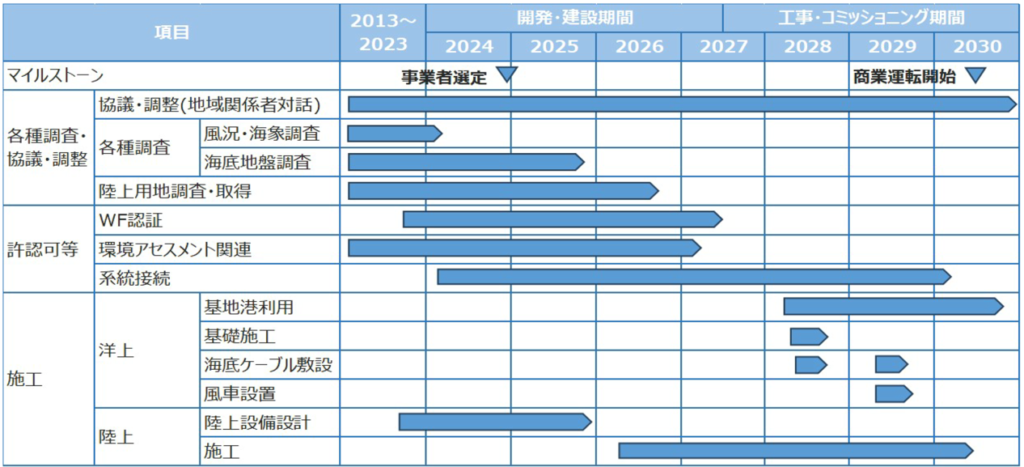

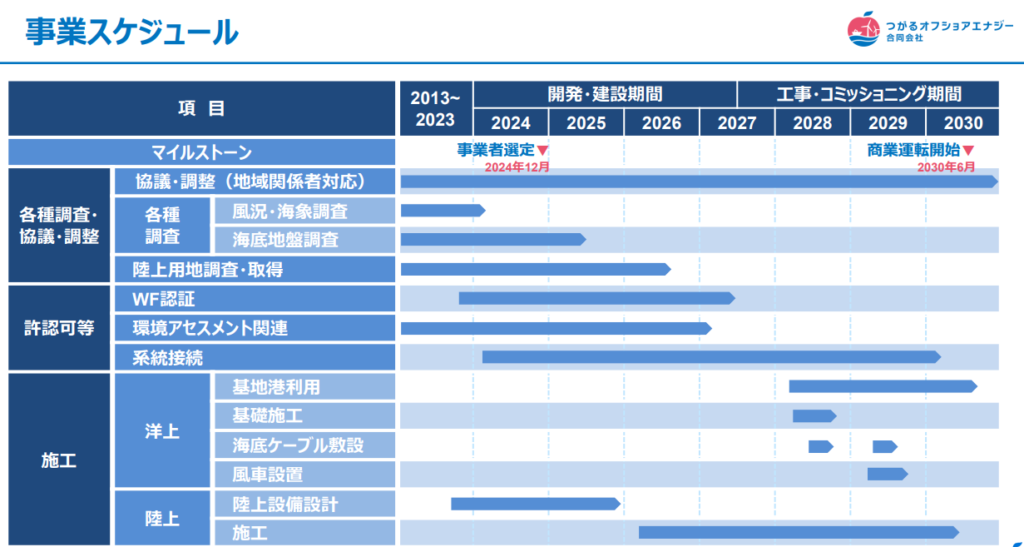

5-1. 全体スケジュール
- 2020年12月25日:第1回法定協議会
- 2021年12月22日:第2回法定協議会
- 2023年5月9日:第3回法定協議会
- 2023年7月28日:第4回法定協議会
- 2025年10月28日:第5回法定協議会

- 開発・設計フェーズ(2024年~2026年)
- 2024年12月:公共入札の受注
- 環境影響評価、風況・海象調査、海底地盤調査
- 地元協議・調整
- ウィンドファーム認証、工事計画届
- 建設フェーズ(2026~2030年)
- 2026年:陸上変電所と送電インフラの建設
- 2028年:洋上基礎とケーブルの設置
- 2029年:風車の組立と設置
- 運用・保守フェーズ(2030年~2055年)
- 風車の維持管理:SGRE、本SPC
- 運転管理(BOP):メンテナンス会社
- 撤去・再発電フェーズ(2055年以降)
5-2. EIA(環境影響評価)の進捗状況
| 事業名称 Project name | 事業者名 Developer | 手続段階 EIA Stage | 容量 Capacity | 基数 Turbines | 出力 Rating | 更新日 Last Updated |
|---|---|---|---|---|---|---|
| 津軽洋上風力発電事業 Tsugaru Offshore Wind Project | つがるオフショアエナジー合同会社 Tsugaru Offshore Energy LLC | 準備書 Draft EIA Report | 615MW | 41 | 15MW | 2026/02/17 |
| (仮称)鰺ヶ沢洋上風力発電事業 Ajigasawa Offshore Wind Project | 株式会社鰺ヶ沢洋上風力発電所 Ajigasawa Offshore Wind Power Co., Ltd. | 方法書 EIA Method Statement | Up to 800MW | 51 | 9.5-20MW | 2026/01/13 |
| (仮称)青森県沖日本海(南側)洋上風力発電事業 Aomori Sea of Japan (South Area) Offshore Wind Project | RWE Renewables Japan合同会社、三井物産株式会社、大阪ガス株式会社 RWE Renewables Japan LLC et al. | 配慮書 EIA Scoping Document | 900MW | 38-75 | 12-16MW | 2025/01/21 |
Source: Environmental Impact Assessment Case Information (Ministry of the Environment, Japan)
6. LCOE・IRR 推定
洋上風力プロジェクトの事業性を評価するうえで、LCOE(均等化発電原価)やIRR(内部収益率)といったコスト関連指標は極めて重要です。しかし、日本の促進区域における具体的なコスト情報は公開資料が限られており、投資家や事業者にとって十分な判断材料が整っているとは言えないのが現状です。
そこでDeepWindでは、各案件の代表地点における風況・水深・港湾距離・系統連系点までの距離を入力パラメータとし、独自のコストモデルを用いてCAPEX・OPEX・LCOE・IRRを推定しています。これにより、促進区域プロジェクトの相対的な事業性ポジションを横断的に整理しています。
▶ 最新の前提条件および相対評価については、以下のコスト分析Pillar記事をご参照ください。
👉 日本の洋上風力 促進区域プロジェクト コスト分析(最新版)
まとめ
青森つがる洋上風力発電プロジェクトは、日本の再生可能エネルギー推進における重要なマイルストーンとなります。持続可能性、経済発展、技術革新に重点を置き、日本の洋上風力発電の拡大に向けた礎を築きます。
再エネ海域利用法における「促進区域」の一覧は、洋上風力促進区域12プロジェクト一覧 ― 再エネ海域利用法の最前線でご確認いただけます。
もっと深く知りたい方へ:DeepWindの注目カテゴリーをチェック!
- 🔍市場動向・分析 – 日本の洋上風力市場の最新動向と注目トピックをわかりやすく解説
- 🏛️政策・規制 – 法制度、促進区域、入札制度など、日本の政策枠組みを詳しく解説
- 🌊プロジェクト – 日本国内の洋上風力プロジェクト事例をエリア別に紹介
- 🛠️テクノロジー&イノベーション – 日本で導入が進む最新の洋上風力技術とその開発動向を紹介
- 💡コスト分析 – 洋上風力のLCOEやコスト構造を日本の実情に基づいて詳しく解説
