420MW 長崎県西海市江島沖洋上風力発電プロジェクト

Nagasaki Saikai Enoshima Offshore Wind jp

日本は、洋上風力発電の導入を加速させており、その象徴的なプロジェクトの一つが長崎県西海市江島沖洋上風力発電プロジェクトです。本事業は、日本政府が進める第2回洋上風力発電入札(通称:ラウンド2)の一環として実施され、2030年までに10GW、2040年までに30~45GWの洋上風力発電容量を確保するという国家目標達成に向けた重要なステップとなります。

本記事では、再エネ海域利用法に基づき「促進区域」に指定されている長崎県西海市沖の洋上風力プロジェクトについて、基本情報と進捗状況を整理し、経済性や課題を解説します。

他の促進区域の動向もあわせて把握したい方は、全国の洋上風力プロジェクトまとめをご覧ください。

1. プロジェクト概要

プロジェクト名長崎県西海市江島沖洋上風力発電事業
開発事業者みらいえのしま合同会社
コンソーシアム住友商事株式会社、東京電力リニューアブルパワー株式会社
設置場所新長崎県西海市江島沖
発電方式着床式洋上風力発電
風車機種Vestas V236-15MW
供給価格22.18円/kWh
発電容量420MW(15MW×28基)
建設開始2025年1月(陸上)、2028年1月(洋上)
運転期間2029年8月~2055年
出典:経済産業省資源エネルギー庁公開資料より作成

2. 設置場所とサイト条件

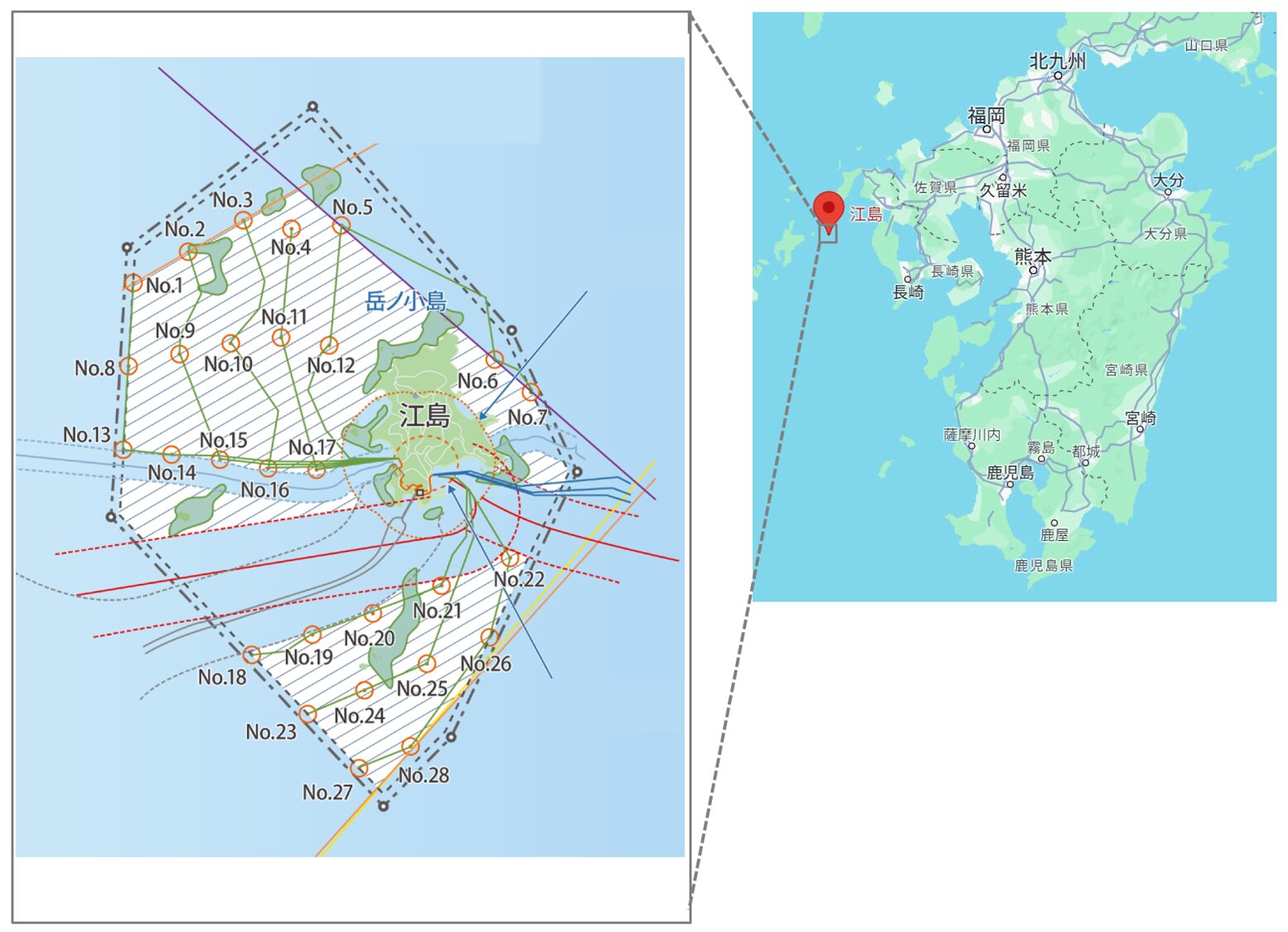

Nagasaki Saikai Enoshima Offshore Wind location
出典:経済産業省資源エネルギー庁公開資料より

2-1. 風況条件

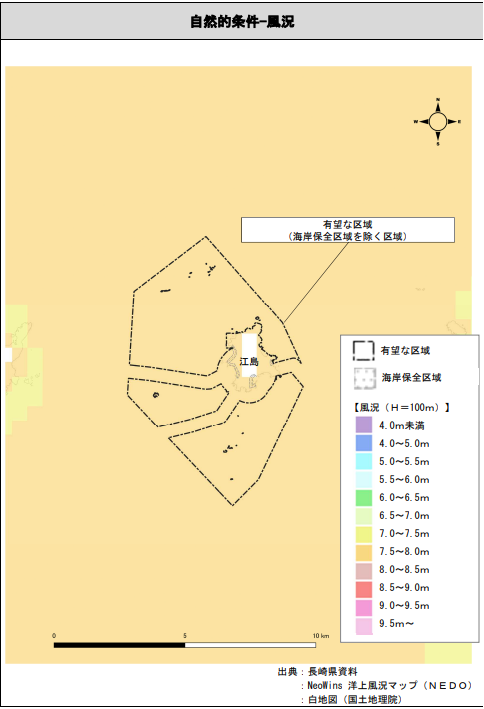

Saikai Enoshima offshore wind wind conditions
出典:長崎県西海市江島沖区域の概要図

区域内の風速は約7.5~8.0m (高度100m)

2-2. 水深条件

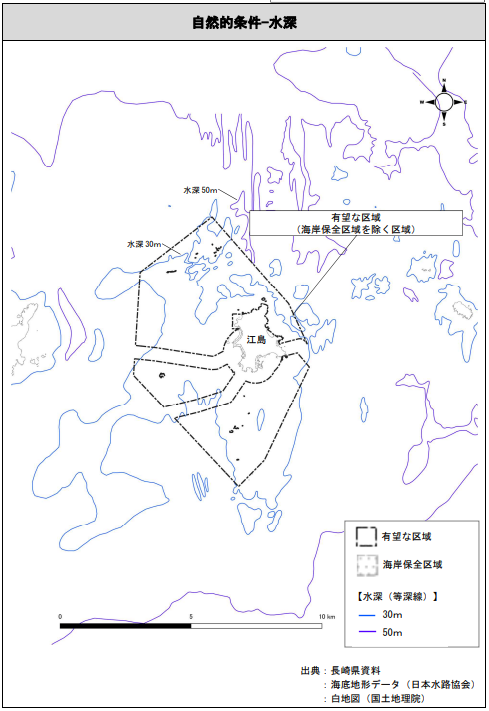

Saikai Enoshima offshore wind water depth
出典:長崎県西海市江島沖区域の概要図

区域内の水深は、20m未満が約10%、30m未満が約60%、40m未満が約95%
区域内の最も深い箇所の水深は、約52m

2-3. 海底地盤条件

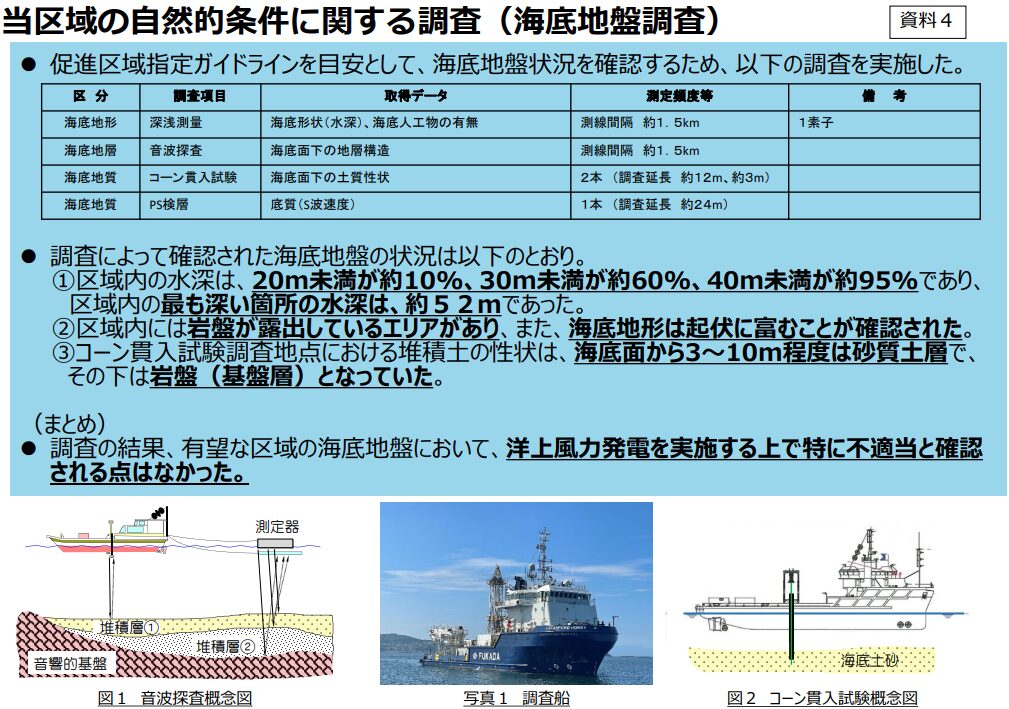

Saikai Enoshima offshore wind seabed conditions
出典:当区域の自然的条件に関する調査(海底地盤調査)

区域内には岩盤が露出しているエリアがあり、また、海底地形は起伏に富むことが確認されている。
コーン貫入試験調査地点における堆積土の性状は、海底面から3~10m程度は砂質土層で、その下は岩盤(基盤層)となっている。

2-4. 港湾インフラ

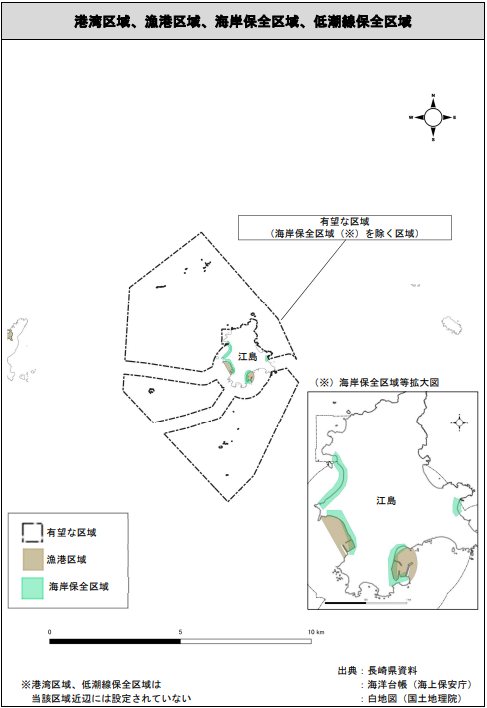

Saikai Enoshima offshore wind port area
出典:長崎県西海市江島沖区域の概要図

区域近辺には漁港のみで港湾区域は設定されていない。九州本土側の港湾の利用が想定される。

3. 事業概要

住友商事・東京電力リニューアブルパワーの国内外における発電事業の知見を最大限活用し、確実性の高い、安心・安全な工事を実現。漁業振興策、江島の離島振興策、江島を含む地域振興策の3本柱で地域共生策を進め、先進的な離島振興モデルの確立を目指します。

3-1. コンソーシアム構成員

住友商事株式会社

  • 欧州洋上風力発電事業の開発・運営実績(計1.9GWを運営・建設中)

東京電力リニューアブルパワー

  • 国内最大手電力傘下企業での経験(水力・風力・太陽光合計で約10GWの設備量を維持)

3-2. 事業実施体制

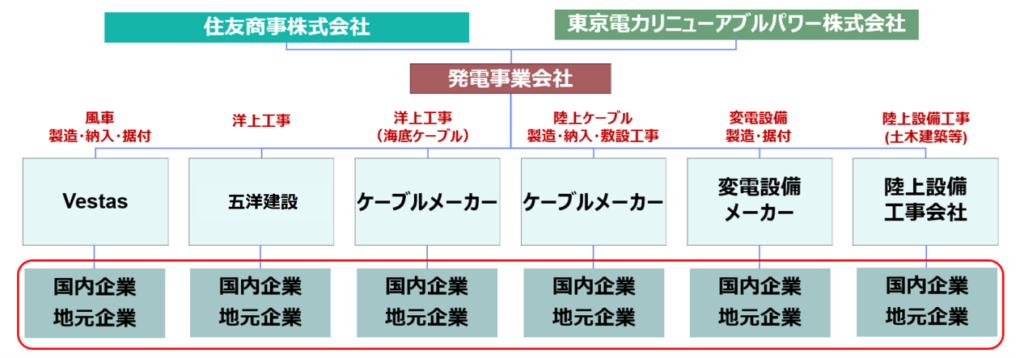

建設期間中

Nagasaki Saikai Enoshima Offshore Wind Construction organization
出典:経済産業省資源エネルギー庁開資料より

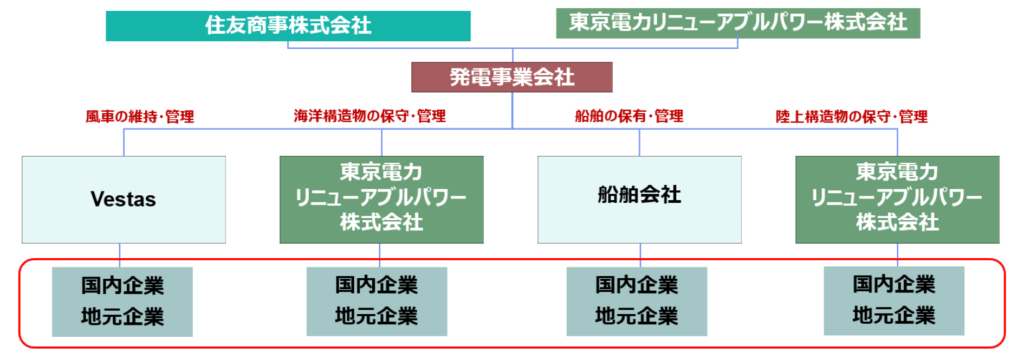

運転期間中

Nagasaki Saikai Enoshima Offshore Wind Operation organization
出典:経済産業省資源エネルギー庁公開資料より

4. プロジェクトスケジュール

4-1. 全体スケジュール

  • 2021年4月23日:第1回法定協議会
  • 2021年9月30日:第2回法定協議会
  • 2022年5月31日:第3回法定協議会
  • 2024年11⽉22⽇:第4回法定協議会
  • 2026年2月13日:第5回法定協議会

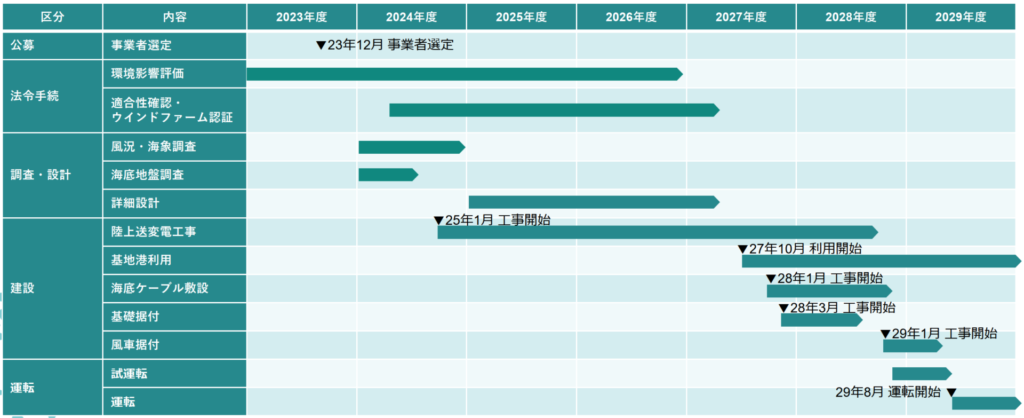

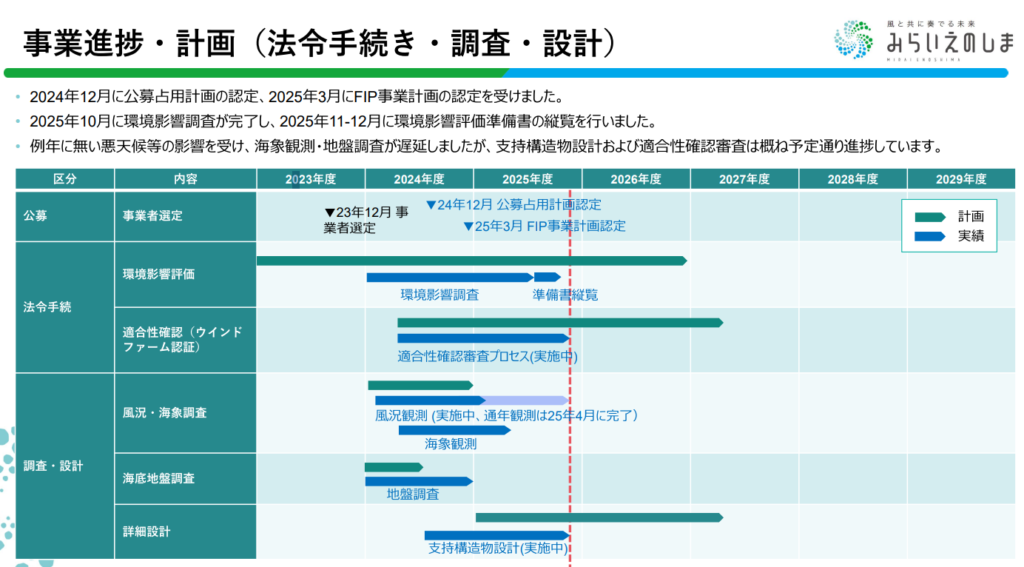

Saikai Enoshima offshore wind schedule
出典:長崎県西海市江島沖洋上風力発電事業 概要説明 ー第5回法廷協議会ー

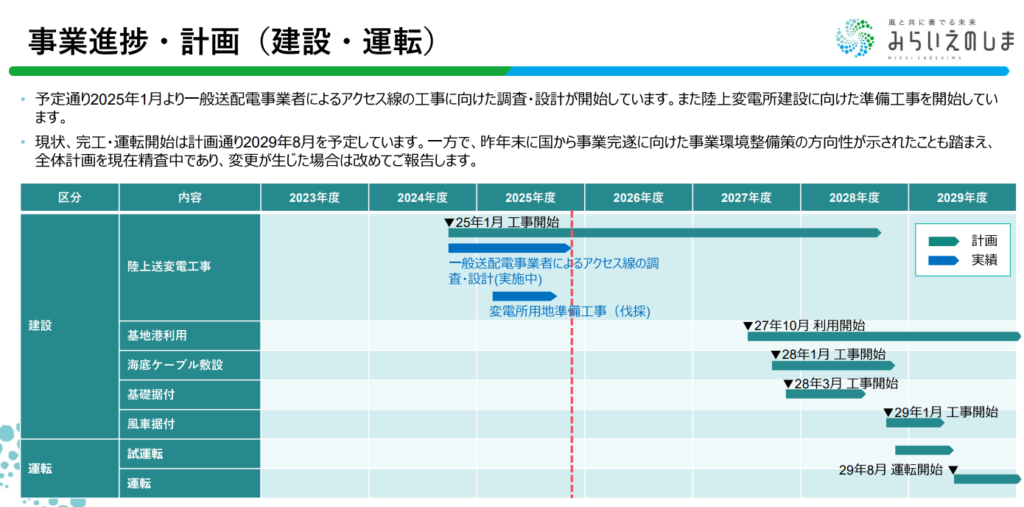

Saikai Enoshima offshore wind construction schedule
出典:長崎県西海市江島沖洋上風力発電事業 概要説明 ー第5回法廷協議会ー

4-2. EIA(環境影響評価)の進捗状況

事業名称
Project name
事業者名
Developer
手続段階
EIA Stage
容量
Capacity
基数
Turbines
出力
Rating
更新日
Last Updated
長崎県西海市江島沖洋上風力発電事業
Offshore Wind Power Project off Enoshima, Saikai City
みらいえのしま合同会社
Miraie Enoshima G.K.
準備書
Draft EIA Statement
420MW2815MW2026/1/13
出典:環境アセスメント事例情報(環境省)
Source: Environmental Impact Assessment Case Information (Ministry of the Environment, Japan)

5. LCOE・IRR 推定

洋上風力プロジェクトの事業性を評価するうえで、LCOE(均等化発電原価)やIRR(内部収益率)といったコスト関連指標は極めて重要です。しかし、日本の促進区域における具体的なコスト情報は公開資料が限られており、投資家や事業者にとって十分な判断材料が整っているとは言えないのが現状です。

そこでDeepWindでは、各案件の代表地点における風況・水深・港湾距離・系統連系点までの距離を入力パラメータとし、独自のコストモデルを用いてCAPEX・OPEX・LCOE・IRRを推定しています。これにより、促進区域プロジェクトの相対的な事業性ポジションを横断的に整理しています。

最新の前提条件および相対評価については、以下のコスト分析Pillar記事をご参照ください。
👉 日本の洋上風力 促進区域プロジェクト コスト分析(最新版)

まとめ

長崎県西海市江島沖洋上風力は、日本のラウンド2洋上風力入札を代表する象徴的なプロジェクトです。計画容量420MWを誇り、2030年に10GW、2040年に30~45GWという国家目標の達成に向けて大きく貢献するとともに、地域産業の発展や経済活性化にも寄与することが期待されます。今後は、送電系統への統合や陸上での系統接続のあり方が、日本の洋上風力拡大を左右する重要な要素となります。

再エネ海域利用法における「促進区域」の一覧は、洋上風力促進区域12プロジェクト一覧 ― 再エネ海域利用法の最前線でご確認いただけます。
